Строительный рынок России и Воронежской области осенью 2026 года: что показывают данные

Осенью 2026 года строительный рынок России выходит из слабого начала года, но результат первых восьми месяцев ещё ниже прошлогоднего. По данным Росстата, объём выполненных работ в сопоставимых ценах за январь–август сократился на 2,9%; в Воронежской области — на 17,1%. Сентябрьский опрос Банка России показывает улучшение ожиданий строителей. Для заказчика склада или производственного здания эти сигналы нужно оценивать вместе: настроения могут меняться раньше, чем объёмы работ и новые заказы.

Материал впервые опубликован 4 октября 2026 года и обновлён 13 октября. Добавлена статистика строительных работ и ввода объектов за январь–август 2026 года. Периоды и единицы каждого показателя указаны отдельно.

Котлован и фундамент строящегося апарт-комплекса на Шереметьевской улице в Москве, май 2016 года
Строительная площадка апарт-комплекса «Отражение», Шереметьевская улица, Москва. Архивный снимок от 21 мая 2016 года. Фото: Gennady Grachev, Wikimedia Commons, CC BY 2.0. Изображение используется без изменений.

Что показывают объём работ и индекс физического объёма

В январе–августе по России выполнено строительных работ на 11 086,27 млрд рублей, по Воронежской области — на 127,07 млрд. Это суммы в фактически действовавших ценах. Для сравнения с прошлым годом Росстат отдельно рассчитывает динамику в сопоставимых ценах: такой показатель позволяет оценивать изменение объёма работ с учётом изменения цен.

Строительные работы, январь–август 2026 года
ТерриторияОбъём, млрд руб.К январю–августу 2025 года, сопоставимые цены
Россия11 086,2797,1%
Воронежская область127,0782,9%

Источник: федеральная таблица Росстата, обновление 30.09.2026, листы «1» и «2». Региональные значения также подтверждены публикацией Воронежстата от 01.10.2026. Суммы в миллиардах округлены до двух знаков. Федеральная таблица исключает статистическую информацию по ДНР, ЛНР, Запорожской и Херсонской областям; итог России содержит федеральное уточнение работ, не наблюдаемых прямыми статистическими методами, без распределения по регионам.

Разрыв между региональным и общероссийским индексами составляет 14,2 процентного пункта: 82,9 − 97,1 = −14,2. Поэтому общероссийское улучшение не описывает автоматически условия воронежского проекта. В августе российский объём работ вырос на 2,7% к августу 2025 года, тогда как региональный снизился на 12,8%. Показатели за один месяц и за восемь месяцев дают разную картину; итог накопленного периода по обеим территориям остаётся ниже прошлогоднего.

Из денежных объёмов нельзя получить цену будущего здания простым делением на введённые квадратные метры. Работы выполняются на объектах с разными сроками, а ввод фиксирует завершение объектов. Для расчёта своего проекта нужны техническое задание, комплектация и график, включая подготовку участка и подключение сетей.

Введённые здания: жильё и нежилые объекты

За январь–август в России введено 286 716 зданий общей площадью 93 159,3 тыс. м². В Воронежской области — 3596 зданий площадью 1448,1 тыс. м². Разделение по назначению показывает, какую часть результата составляют нежилые объекты.

Ввод зданий за январь–август 2026 года
ПоказательРоссияВоронежская область
Жилые здания, единиц274 1183411
Их общая площадь, тыс. м²71 299,0985,2
Нежилые здания, единиц12 598185
Их общая площадь, тыс. м²21 860,3462,9

Источники: Росстат, ввод зданий по регионам, обновление 14.09.2026, лист «январь-август 2026»; Воронежстат, ввод жилых и нежилых зданий, 24.09.2026. У федерального итога тот же территориальный охват, что указан для объёма работ.

Нежилые здания — это широкий сегмент. В региональном вводе есть промышленность, сельское хозяйство, коммерческие и общественные объекты. Чтобы оценить условия для будущего цеха или склада, полезно посмотреть состав этих площадей.

Крупнейшие группы нежилых зданий Воронежской области, январь–август 2026 года
НазначениеЗданийПлощадь, тыс. м²
Промышленные1766,5
Сельскохозяйственные53250,3
Коммерческие6473,8

По нашему расчёту, сельскохозяйственные здания занимают 54,1% общей площади введённых нежилых зданий области: 250,3 / 462,9 × 100. На промышленные приходится 14,4%. Вся нежилая площадь составляет 32,0% площади введённых зданий региона. Эти доли показывают структуру завершённых объектов. Они не измеряют стоимость контрактов, объём новых заказов или количество доступных складов: «коммерческие здания» в таблице не выделены как отдельный складской рынок.

В отдельной публикации Воронежстата о жилищном строительстве от 24.09.2026 ввод жилья за январь–август составляет 807,6 тыс. м², или 71,3% к прошлому году. Населением построено 479,6 тыс. м² — 77,6% от прошлогоднего уровня. Снижение жилищного ввода на 28,7% нельзя распространять на все строительные работы: общий региональный индекс показывает другую величину, −17,1%.

Площадь жилья 807,6 тыс. м² и общая площадь жилых зданий 985,2 тыс. м² рассчитаны по разным правилам. В общей площади зданий учитываются технические, мансардные, цокольные и подвальные помещения; показатель площади жилых помещений имеет другой состав. Различие поясняет статистическая методология Росстата, опубликованная 27.03.2026. Складывать эти два значения или использовать одно вместо другого при сравнении периодов нельзя.

Почему улучшение опросов ещё не означает рост работ

В сентябрьском мониторинге Банка России ИБК строительных предприятий составил −3,1 пункта после −5,0 в августе. Он объединяет оценки производства и спроса с ожиданиями на ближайшие три месяца. По методике Банка России отрицательное значение означает преобладание негативных оценок. Это опросный показатель в пунктах, а не процент изменения физического объёма строительства.

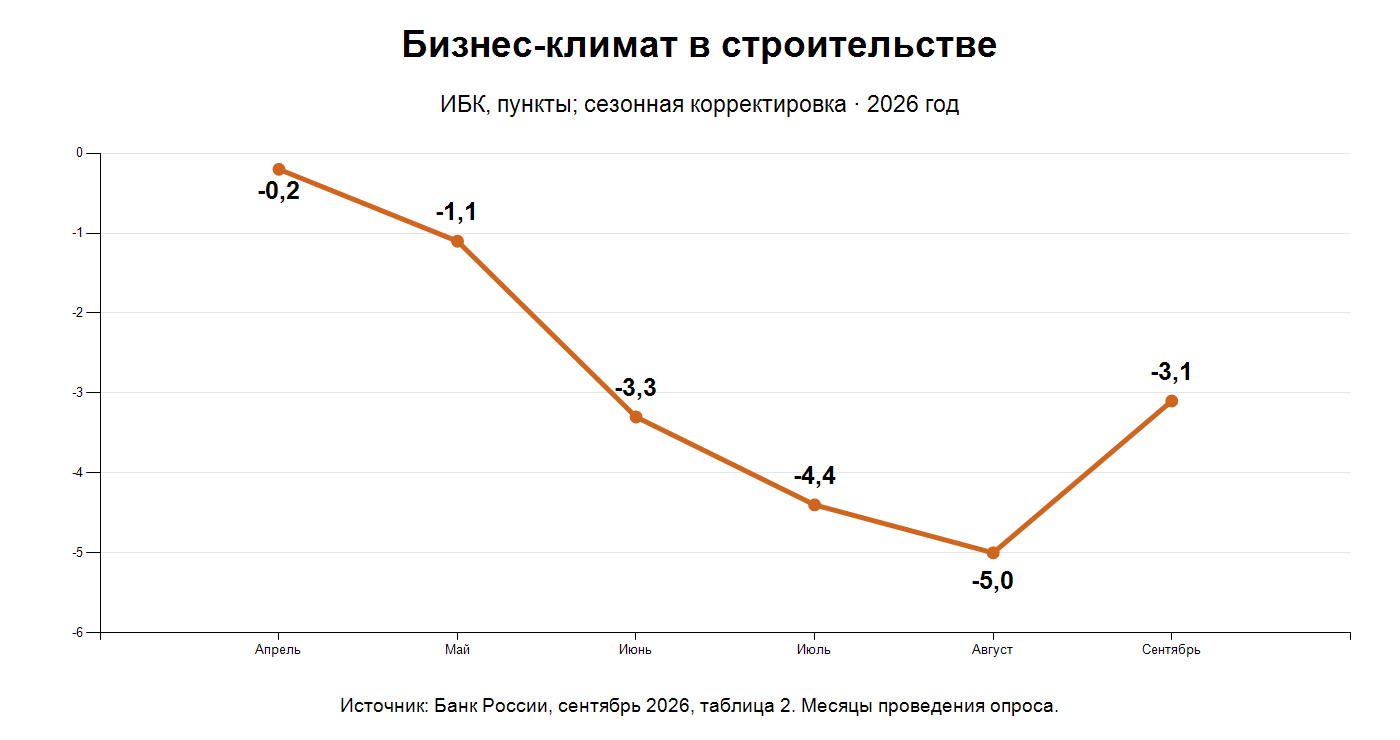

ИБК строительных предприятий России с апреля по сентябрь 2026 года: −0,2; −1,1; −3,3; −4,4; −5,0; −3,1 пункта
График редакции по таблице 2 сентябрьского мониторинга Банка России. Пункты, сезонная корректировка; указаны месяцы опроса. Полный размер открывается по нажатию.

Изменение за месяц равно +1,9 пункта: −3,1 − (−5,0). В докладе отдельно отмечены слабые текущие оценки производства и улучшение ожиданий; описание приведено на странице 7. Текущие условия сентябрьского опроса относятся к предыдущему месяцу, ожидания — к сентябрю–ноябрю. Поэтому сопоставление с накопленными объёмами работ за январь–август требует учёта разных периодов и способов измерения.

Заказчику такой набор данных помогает проверить предложение подрядчика. Ожидаемый рост заказов, текущая загрузка бригад и готовность выделить ресурсы вашему объекту — три отдельных вопроса. В договорном графике нужны сроки поставок и монтажа, состав бригад, порядок авансов и подтверждённое финансирование.

Ценовые ожидания и бюджет конкретного здания

Баланс ценовых ожиданий строителей вырос с 20,4 до 21,6 пункта — данные таблицы 4 мониторинга. Это соотношение ответов о направлении изменения цен. Оно не задаёт процент будущего удорожания склада или производственного корпуса.

Для сметы важны срок действия предложений на металл, панели, бетон и монтаж, условия доставки и перечень включённых работ. Если закупка намечена спустя несколько месяцев после расчёта, заранее определите, какие цены фиксируются, а какие уточняются. Сравнивать подрядчиков можно по одинаковой комплектации: сети, полы, подъезды и подготовка участка должны быть учтены в каждом предложении.

Предварительный вывод для заказчика

Наш вывод по доступным данным: на ближайшие месяцы разумно планировать выборочный спрос и внимательно проверять бюджет каждого объекта. Российское строительство в августе показало рост к прошлому году, но накопленный объём ещё не восстановился; Воронежская область отстаёт заметнее. Состав введённых нежилых зданий подтверждает наличие промышленного и аграрного строительства, но не даёт основания обещать одинаковый рост всем сегментам. Это аналитическая оценка, а не гарантированный прогноз.

Перед проектированием производственного или складского здания зафиксируйте технологию, требования к помещению и подтверждённую потребность в площади. Срок ввода увяжите с продажами, загрузкой производства и источником финансирования. Для строительства склада под нужную схему хранения сравните полный бюджет с подходящей арендой и отдельно рассчитайте последствия задержки запуска.

Основания пересмотреть осторожный сценарий появятся при устойчивом улучшении фактических объёмов работ, спроса и обеспеченности подрядчиков заказами. Разовый рост месячного показателя или более высокий баланс ожиданий полезно рассматривать как сигнал для следующей проверки, сохраняя расчёт по своему объекту.
